敦蓄電站引水高壓道首個整節湊合節安裝完成

文章出處:未知 人氣:發表時間:2020-06-08

6月6日,由水電七局機電安裝分局敦化抽蓄金屬結構廠承擔施工任務的吉林敦化抽水蓄能電站引水高壓管道施工支洞首個整節壓力鋼管湊合節安裝完成。

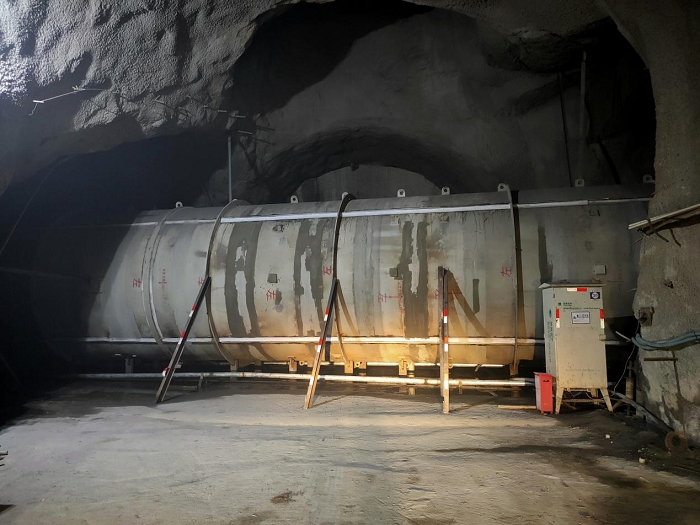

    敦蓄電站引水高壓管道設置中支洞、中支下岔洞及下支洞3條施工支洞,支洞與主洞交叉處共設置6個湊合節,并要求采取整節形式進行湊合、安裝。此次安裝的湊合節位于1號引水道下支洞處,內徑3.8米、板厚66毫米,鋼板為800兆帕級高強鋼。湊合節管壁厚強度高,施工難度大,湊合節前、后管節安裝高程及中心精度要求高。為減少湊合節現場配割難度,提高切割質量,結構廠精心組織、提前策劃、反復測量湊合節現場安裝尺寸,將湊合節余量轉移到廠內切割,再直接運至現場安裝。



    首節湊合節安裝的各項指標到達優良標準;焊縫經自檢和第三方檢測,一次合格率100%,獲得業主、監理的一致好評,也為后續其他部位的湊合節安裝提供施工經驗。



    據悉,敦蓄電站1號引水洞高壓管道由上平段、上斜井、中平段、下斜井、下平段、鋼岔管及支管組成,立面上采取雙斜井布置,斜井傾角55°,鋼管直徑2.7~5.6米,壁厚18~66毫米,鋼板材質為500兆帕、600兆帕、和800兆帕。鋼管道長度達2080米,其中上斜井及彎段長420米,下斜井及彎段長467米。



    目前,敦蓄電站1號引水洞已完成上斜井及上平段、中平上段、中平中段、下斜井及下平段壓力鋼管安裝。此次,1號下平段湊合節的安裝,為1號引水道具備充水條件邁進了一大步,也是復工后完成的首個節點。
